湖南省食品药品检验检测基地裙楼空调主机降噪工程
发布日期:2026-09-01 16:23:21 浏览次数:3
一:项目总体概况三楼屋顶安装有6 台风冷螺杆空调机组设备及水泵设备,设备运行时产生的噪声对相邻居民楼及本单位办公人员造成影响,噪声值超出国家规范,声源设备主要为空调机组及水泵,影响附近居民正常生产生活,需要做隔音降噪处理。处理后噪音要求达到国家1类噪音控制标准(即白天≤55dB、夜间≤45dB)现场勘测图:该项...
  • 产品描述

湖南省食品药品检验检测基地裙楼空调主机降噪工程

总体项目概况

三楼屋顶安装有6 台风冷螺杆空调机组设备及水泵设备,设备运行时产生的噪声对相邻居民楼及本单位办公人员造成影响,噪声值超出国家规范,声源设备主要为空调机组及水泵,影响附近居民正常生产生活,需要做隔音降噪处理。处理后噪音要求达到国家1类噪音控制标准(即白天≤55dB、夜间≤45dB)

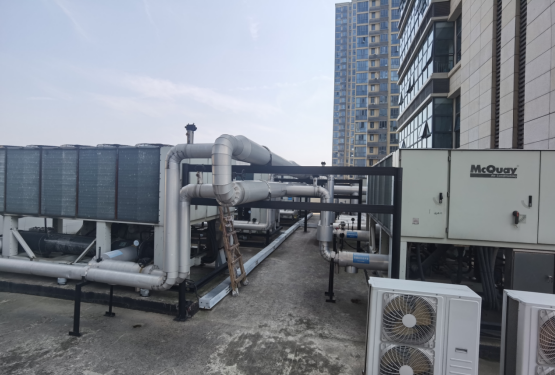

现场勘测图:





该项目位于湖南省长沙市。根据现场踏勘,现场三楼屋顶安装有6台风冷螺杆空调机组设备,设备运行时产生的噪声会对附近居民楼造成影响,使居民楼内噪声值超出国家规范,声源设备主要为空调机组,影响附近居民正常生产生活,需要做隔音降噪处理。噪声控制设计的具体内容涉及到隔声、消声。

     二:工程要求

技术性——采用最科学合理的方式达到隔声降噪的目标;

合理性——对于需要新建与改造的达到整洁、美观,不影响隔声改造设备的正常使用及维修;

经济性——在确保降噪效果的前提下尽可能降低投资费用;

环保性——隔声中所采用的材料均无毒、无污染、无异味、无辐射;

安全性——在隔声目标达到的同时,确保防火、坚固等, 以确保符合安全要求。


三:项目的重点难点分析

1.板材钢材吊装难度大

难点:屋顶楼层较高,吊运板材钢材时需要动用大型机械,户外人流量较大。

措施:吊装作业时应在吊装区域周围设立警戒线,钢丝绳捆扎牢固,实时监测风速,5级以上大风或雨雾天气立即停止作业。

选择人流较少时间段,安排专人负责警戒,禁止无关人员进入作业范围,必要时通过广播系统引导人流绕行

2.屋面有坡度基础不平
难点:屋面防水层因为雨水汇水找坡,导致屋面完成面有一定倾斜度。

措施:隔音房以H型钢作为基础,先将H型钢铺设在屋面上,通过激光扫描仪找平后用钢结构将H型钢屋面原有基础部位连接牢固接着将立柱竖直焊接H型钢底座上,隔音板固定在立柱上,隔音板下方砌200高的砖基础,避免隔音板直接落在地面。

3.作业区域较多

难点:本工程需安装隔音房共6处,容易引起人工浪费,工期较长等问题。

措施:隔音房虽然有6个,但施工工艺一致,将工人按照焊工、安装工等不同工种明确作业内容,施工前先将多处施工现场统一划线定位,标注好隔音房底部位置、立柱位置、立柱与横梁焊接位置、板材与钢材连接位置等,作业时按照流水作业的方式进行施工,不同工种各司其职,这样既能保证施工质量又能缩短施工周期。

四:设计图




   五:工程进度方案

根据甲方要求,以要求工期为前提,严格控制总工期。运用横道图计划技术,统筹兼顾,合理安排,对整个工程的计划实施动态、优化管理,按期、保质、安全地完成施工任务。开工前根据设计图纸认真组织技术、资金、设备、物资、人员,制定严密的施工进度计划和保证措施,施工过程中严格控制节点工期,做好与其他相关单位的协调工作,确保工期目标的实现。


六:项目总工期

工程总工期30日历天。

七:最终效果图
